电缆电线复试检测全流程管控要点
一、复试检测基本概念与法规依据
1. 复试检测定义
复试检测是指对进场电缆电线进行二次质量验证的过程,包括材料进场复验和过程抽样检测两个关键环节,是确保工程用电线电缆质量达标的核心管控手段。
2. 核心法规标准
强制性标准:
GB 5023-2008《额定电压450/750V及以下聚氯乙烯绝缘电缆》
GB/T 12706-2020《额定电压1kV到35kV挤包绝缘电力电缆》
验收规范:
GB 50303-2015《建筑电气工程施工质量验收规范》
JGJ 16-2008《民用建筑电气设计规范》
检测方法:
GB/T 3048-2007《电线电缆电性能试验方法》系列
GB/T 2951-2008《电缆绝缘和护套材料通用试验方法》
二、复试检测管控全流程
1. 进场验收管控要点
(1)资料核查
必须文件:

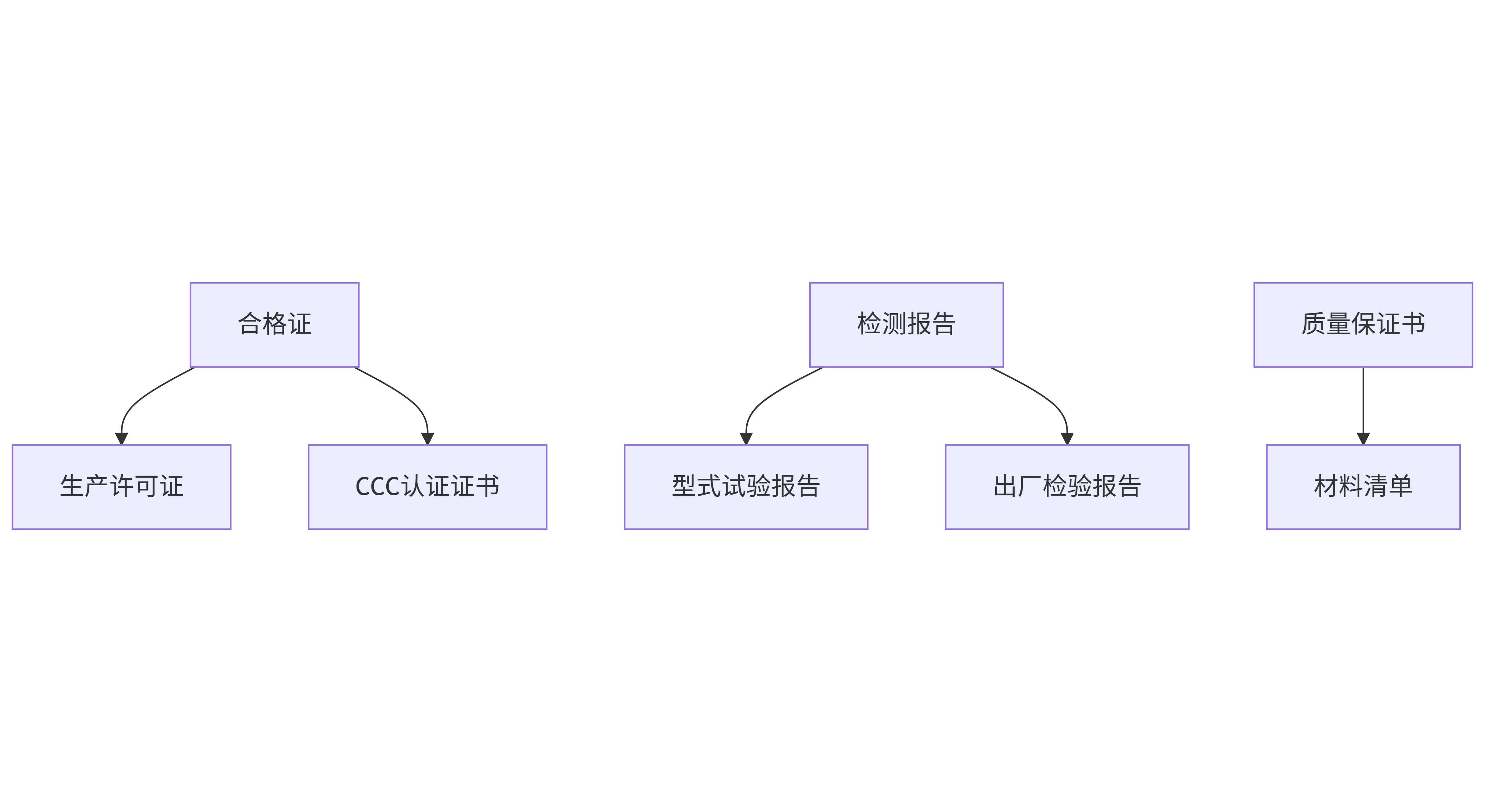

graph TD A[合格证] --> B[生产许可证] A --> C[CCC认证证书] D[检测报告] --> E[型式试验报告] D --> F[出厂检验报告] G[质量保证书] --> H[材料清单] ">
核查重点:
证书有效期(CCC证书需在有效期内)
型号规格与工程设计要求一致性
检测报告时效性(一般不超过1年)
(2)外观检验
检验项目表:
检验项目 | 合格标准 | 工具方法 |
---|---|---|
绝缘层 | 表面光滑无气泡、杂质 | 目测+手感 |
导体 | 铜芯光亮无氧化发黑 | 剥线检查 |
印字 | 清晰可辨、间距≤500mm | 卷尺测量 |
端头密封 | 有热缩封帽或密封胶 | 目测检查 |
盘装标识 | 有合格证和长度标尺 | 实物核对 |
2. 取样送检规范
(1)取样原则
(2)具体取样要求
电力电缆:
每批次截取3米(至少包含3个完整标识)
铠装电缆需保留外层钢带
电线:
BV线:每规格2卷(各取1.5米)
RVV线:按盘数10%抽样(不少于2盘)
(3)封样要求
使用专用封样袋
三方(施工、监理、供货方)签字确认
留存影像资料(含取样部位特写)
3. 检测项目清单
(1)常规检测项目
导体检测:
直流电阻(20℃换算值)
单丝直径(符合GB/T3956)
绝缘检测:
平均厚度(≥标称值90%)
最薄点厚度(≥标称值80%-0.1mm)
绝缘电阻(≥0.5MΩ·km)
护套检测:
老化前后抗张强度(变化率≤±25%)
断裂伸长率(≥125%)
(2)特殊检测项目
阻燃电缆:
单根垂直燃烧(炭化高度≤2.5m)
成束燃烧(A类:炭化高度≤2.5m)
耐火电缆:
火焰温度750℃+冲击振动
持续供电时间(90min/180min)
低烟无卤电缆:
pH值≥4.3
电导率≤10μS/mm
烟密度(透光率≥60%)
4. 关键指标控制
(1)导体电阻控制表
标称截面(mm²) | 最大电阻(Ω/km) |
---|---|
1.5 | 12.1 |
2.5 | 7.41 |
4 | 4.61 |
6 | 3.08 |
10 | 1.83 |
注:实测值应≤标准值×(1+(实测温度-20)×0.004)
(2)绝缘厚度控制
计算公式:
最小厚度 = 标称厚度 × 0.8 - 0.1 示例:标称1.0mm → 最小=1.0×0.8-0.1=0.7mm
三、不合格品处理流程

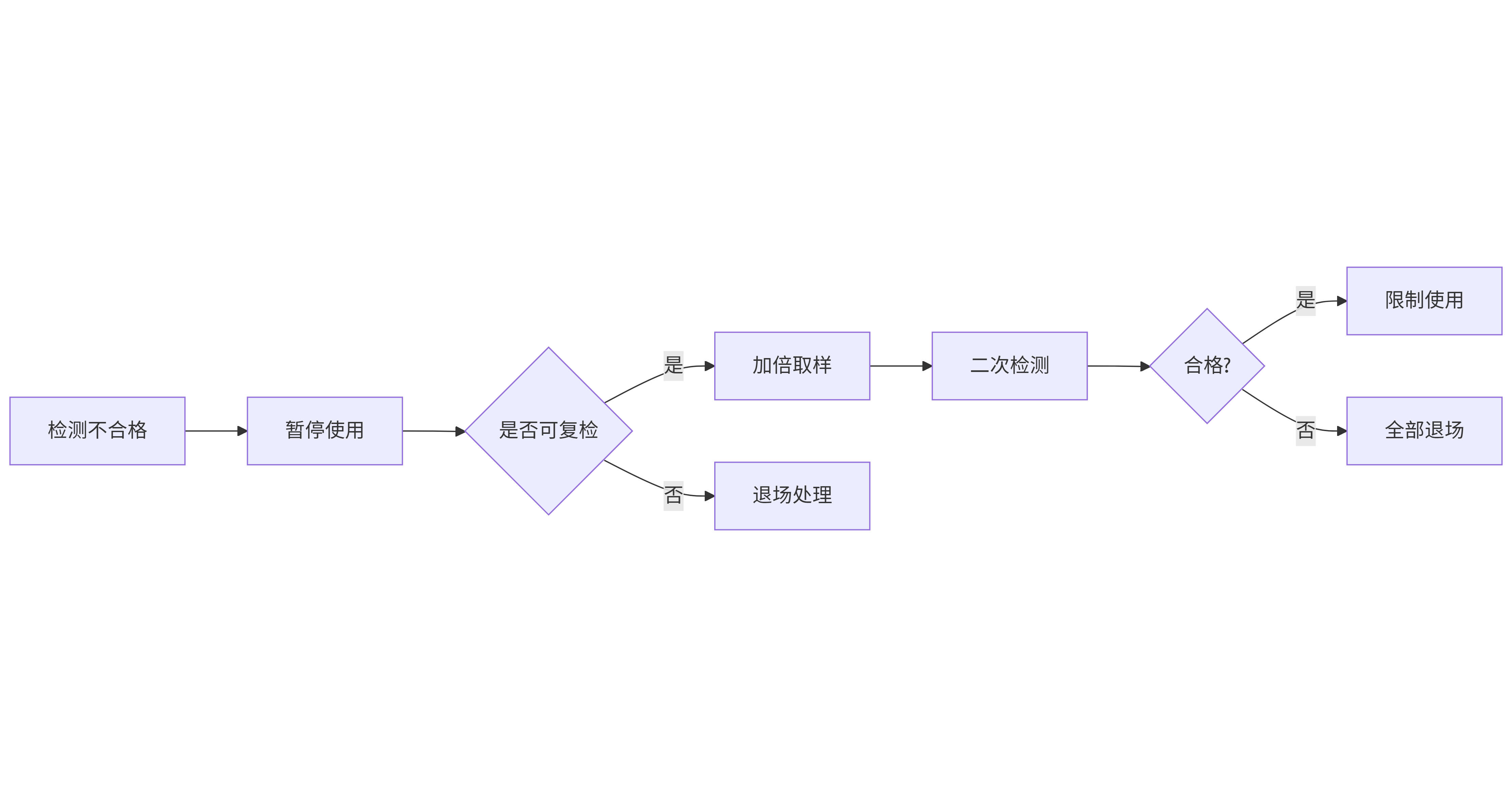

graph LR A[检测不合格] --> B[暂停使用] B --> C{是否可复检} C -->|是| D[加倍取样] C -->|否| E[退场处理] D --> F[二次检测] F --> G{合格?} G -->|是| H[限制使用] G -->|否| I[全部退场] ">
2. 常见不合格项处理
导体电阻超标:
检查取样是否受污染
核查温度换算是否正确
复测仍超标则整批退货
绝缘厚度不足:
检查测量方法(6点测量法)
核查是否为局部缺陷
连续3处不合格则判定批不合格
四、过程管控要点
1. 见证取样管理
三方见证:
施工单位:取样操作
监理单位:现场见证
建设单位:随机抽查
资料要求:
填写《见证取样送检单》
附材料进场验收记录
检测机构需具备CMA资质
2. 检测周期控制
时效要求:
常规检测:5个工作日内
燃烧性能:7个工作日内
紧急项目:可加急(48小时出报告)
进度控制:
建立检测台账
每日跟踪检测进度
未出报告前严禁施工
五、资料归档要求
1. 必须归档文件
进场验收记录表
材料质量证明文件(原件扫描件)
检测报告(原件)
不合格品处理记录
监理旁站记录
2. 归档标准
按单位工程单独组卷
检测报告需有骑缝章
电子档案与纸质版一致
保存期限≥工程保修期+2年
六、常见问题解决方案
问题1:检测项目不全
解决方案:
对照GB 50411-2019《建筑节能工程施工质量验收标准》核查
补做缺失项目(特别是阻燃/耐火性能)
建立检测项目清单模板
问题2:检测数据争议
处理步骤:
核查检测环境(温度23±2℃,湿度50±5%)
复核检测设备校准证书
第三方仲裁检测(选择国家级检测中心)
问题3:紧急放行需求
管控措施:
填写《紧急放行申请单》
监理工程师签字确认
留足同批次样品
检测合格前不得隐蔽
七、创新管理方法
1. 二维码追溯系统
实现步骤:
供应商生成唯一二维码
扫码查看全生命周期数据
自动关联检测报告
2. 智能检测设备应用
推荐设备:
手持式导体电阻测试仪
数字式绝缘厚度测量仪
全自动燃烧性能试验机
优势:
数据自动上传
减少人为误差
检测效率提升50%
结语
有效的电缆电线复试检测管控需要建立"四控体系":
源头控制(供应商评价)
过程控制(见证取样)
技术控制(规范检测)
闭环控制(不合格处置)
建议工程项目配置专职材料工程师,每月开展电缆电线专项检查,确保电力系统安全可靠运行。
